慶陽網訊(慶陽融媒記者 路世玲 李登龍 張萌 見習記者姚珂)“往左一點”“落低一點”……3月5日,記者走進“氣化慶陽”天然氣輸氣干線項目(正寧縣天然氣工程)的施工現場,機器轟鳴,火星飛濺,工人們正在緊張有序地進行地下輸氣管線焊接作業。

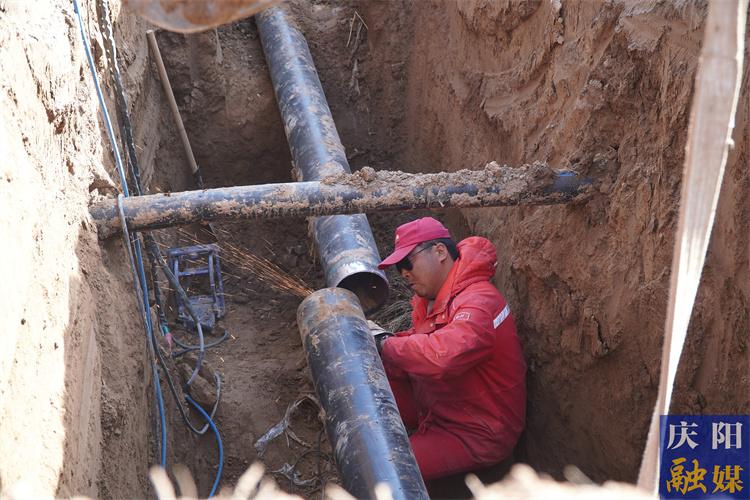

▲工人進行輸氣管線焊接作業。
“正在施工的屬于該項目的二標段榆林子分輸閥站,這一標段輸氣管線全長18.7公里,目前已完成14公里。工人們于大年初七正式復工,預計4月20日左右完成輸氣管線焊接作業?!备拭C真寧發展投資集團有限公司副總經理樊金龍介紹道。
“氣化慶陽”天然氣輸氣干線項目(正寧縣天然氣工程)主要建設天然氣管道43.1km,設置正寧城區末站、榆林子分輸閥站、周家分輸站各1座及放空區2處。該項目于2025年2月開工建設,目前已完成場站基礎工程、主體結構工程和圍墻工程等。其中,一標段主要設備已完成安裝,二標段設備已完成生產,三標段設備預計3月底可完成生產,整體項目預計6月底可完成全部建設任務。

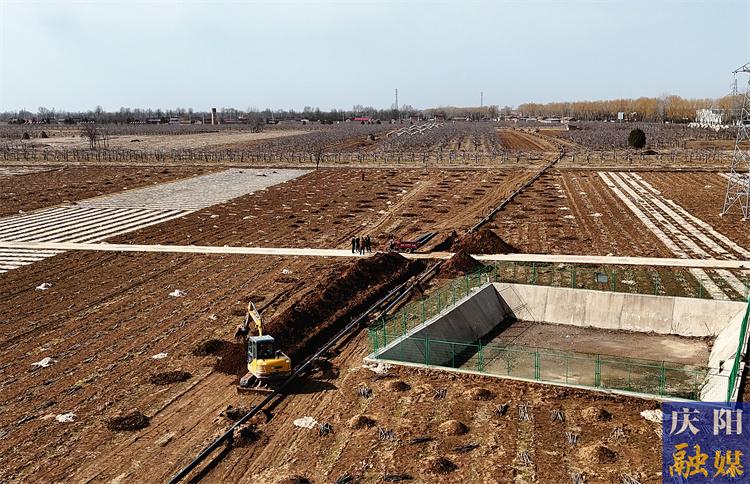

▲三標段管溝開挖航拍。

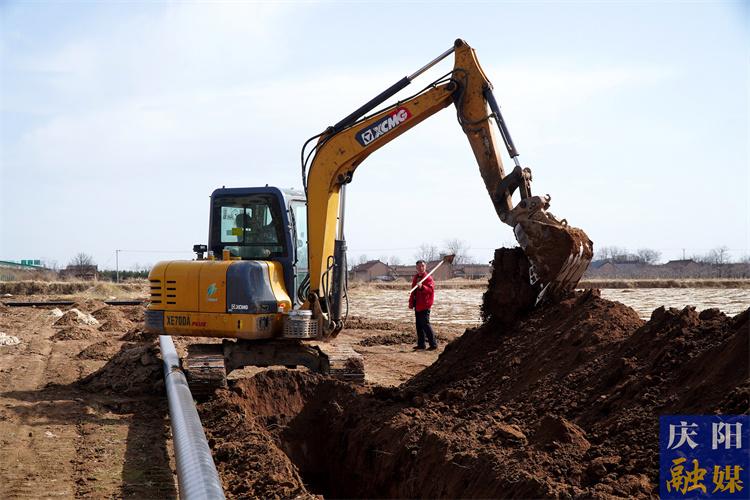

▲工人用挖掘機進行管溝開挖作業。
隨后,記者來到三標段正寧城區末站施工現場,工人正在操控挖掘機進行管溝開挖作業。據了解,三標段輸氣管線總長12.6公里,截至目前已完成10公里,將于4月底完成輸氣管線焊接工作。

▲三標段設備基本就緒。
“整個項目建成投產以后,年輸氣量預計達到3億立方米,將有效惠及周邊群眾及企業達10萬余人,可有效降低居民和企業的用氣成本,為正寧縣經濟高質量發展提供能源保障。”樊金龍說。
