臨近年終,在中國電信甘肅慶陽智能算力中心一期項目建設現場一片繁忙。為確保首批3000架高功率機柜按期交付,全體建設者正全力沖刺最后階段的機電安裝與調試工作,為項目點亮投運做最后準備。

決戰最后階段:機電安裝全面鋪開
自一期土建工程于2025年11月25日完工并通過初驗后,項目建設重心已全面轉向機電配套工程。目前,整體機電配套進度已完成過半,進入攻堅沖刺期。
市電引入方面,外市電工程正全力推進,預計近日完成送電,為整個數據中心注入“血液”。

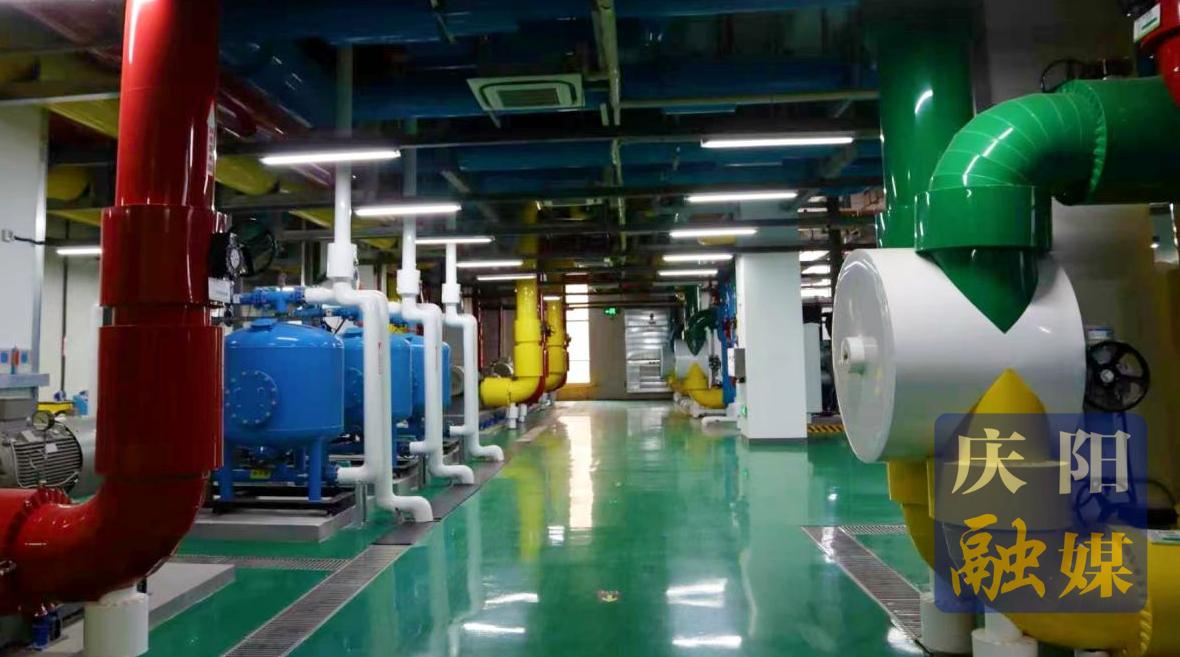

樓內施工方面,1#數據中心各樓層齊頭并進:一層冷凍機房內,工人們正在進行精密管道的焊接與閥門安裝;高壓配電室內,所有高壓柜已安裝就位,配電系統布線基本完成;四層機房區域,走線架與封閉線槽的敷設工作正在收尾;屋面上,冷卻塔的基礎施工已完成,即將開始鋼架平臺搭建。

關鍵節點方面,項目明確劃分了交付批次:首批12kW機柜將于近期交付,2026年2月底,將累計交付3000余個機柜,屆時一期項目將形成可觀的算力供應能力。
多線并行:保障全面投運

除了1#數據中心主體,配套的110kV變電站建設流程也在同步推進,以保障園區遠期穩定供電。同時,生產調度中心的內部裝修與展廳布置工作也已啟動,致力于打造一個現代化的運營指揮與展示窗口。

從主體結構封頂?shù)綑C電設備安裝,從外市電引入到內部精裝,慶陽智能算力中心項目正以清晰的節奏和高效的協同,向著最終投運目標穩步?jīng)_刺。這座凝聚了各方智慧與汗水的“數字大廈”即將拔地而起,點亮慶陽數字經濟發展的新引擎。
