慶陽網訊(慶陽融媒記者 路世玲 )“中國電信慶陽智能算力中心一期目前基站的上架率近于97%,真實的占用率97%,預占接近于99%。數據中心12個智能機房基本已經滿載,新的數據園區也在加緊開展工程建設,預計今年年底又有一批機架交付出來,供客戶租賃使用?!比涨?,中國電信東數西算慶陽園區副主任楊志文告訴記者。
中國電信慶陽分公司是慶陽市啟動國家樞紐節點建設以來入駐最早的企業之一,從最初的土建到現在算力建設規模達2.3萬PFlops,鏈接了全國的近20家云上企業,其見證了黃土高原上的數字生態崛起之路。

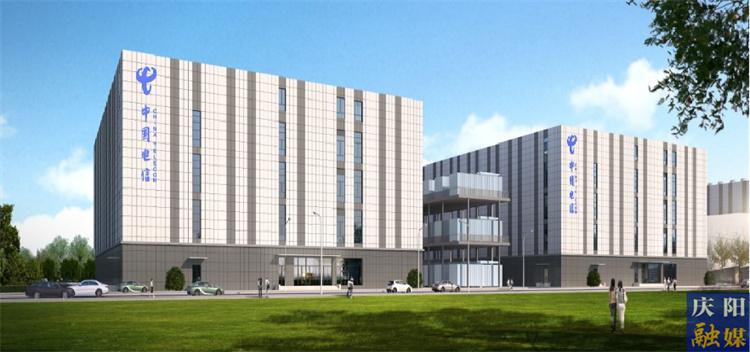

▲中國電信慶陽智能算力中心俯瞰效果圖。
中國電信慶陽分公司積極投身到東數西算慶陽節點的建設之中,共建設兩個園區。其中云創園區占地14畝,興建了一棟數據機樓,提供15MW的6500架能力。目前,機架上架率是99%以上。
第2個園區規劃用地500畝,一期征地174畝,規劃了11棟單體建筑?!澳壳皢拥氖沁@個園區的第1期建設,總共4棟建筑,一個移動數據中心,一座110變電站,一個生產調度中心及一個油機平臺?!睏钪疚慕榻B,該工程采用的是業界通用標準即24模型,旨在降低機架密度。具體來說,就是在2.34萬平方米建筑面積基礎上,建設了4層樓,其中1層是基礎設施層,2、3、4層是智算設備機房,規劃的IT能力在18兆瓦到20兆瓦之間,折合標準機架8000至12000個。另外,整個建筑采用業界最先進的分液同源技術,可以根據客戶需求做靈活的調配。
“同時,中國電信慶陽分公司啟動了到北京、長三角、京津冀的直達路由的建設,預計今年年底完成,打造三個網絡時延圈。”楊志文說。

▲中國電信慶陽智能算力中心效果圖。
據了解,該中國電信慶陽智能算力中心一期于去年8月26日立項,今年5月份1#樓主體封頂,目前整體工程室內土建全部完成,正在進行冷凍設施、電力設施、冷塔等設備的安裝及室外道路、管廊施工,預計12月底具備設備安裝調試能力。
算力消納方面,在慶陽市政府的大力協助下,中國電信慶陽分公司已和阿里、騰訊、金山云、首都在線、燧弘等算力頭部積極對接,已儲備了一些意向單和商機。
